給排水管の劣化調査診断・漏水調査
分譲マンション・排水管の更新 施工実績写真集
平成21年から令和8年2月末現在
第5鶴丸ハイツ西田 雑排水管大規模修繕工事(調査設計・工事監理)

発注
第5鶴丸ハイツ西田 管理組合
工事について
- 発注方式:特命
- 専有使用部分の排水管の改修工事(下階天井隠蔽天井裏に配管)
- 事業計画開始から完了 R06.06~R08.02
- 工事完成 R08年02月完成
業務内容
- 全室立入り雑排水管漏水調査
- アンケートの作成配布回収分析
- 長期不在世帯への対応と説明資料の配布
- 工事工法方法の検討・設計「専有部分の改修範囲の検討」
- 住民調整説明会の実施
- 理事会・専門委員会での状況報告(月2回から3回)
- 工事費の低減と工期の短縮の検討、専有部分の工事の低減
- 見積書の作成・施工業者の選定・・協力助言
- 民法・管理規約の抵触・・規約改正の助言、議案の作成・議事録の作成。
- 総会議案の作成(関連管理規約・の説明)など
R07年3月 通常総会に上程議案説明までを 設計業務
工事期間R07年04月からR08年2月
80世帯×3日=240日約8ヶ月
排水管外ライニング改修工事
排水管は水圧がかからないため外ライニングで配管改修

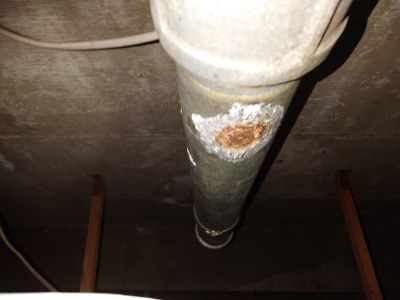

- 1. ケレン+錆止め(錆腐食穴あき部分)

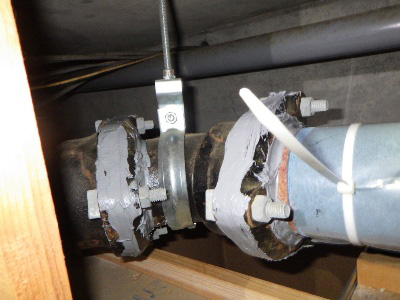

- 2. フランジ隙間 水膨張シール充填・・塩ビ取り合いとも
- 3. フランジ100Φ部分は75mmレクターテープ貼り

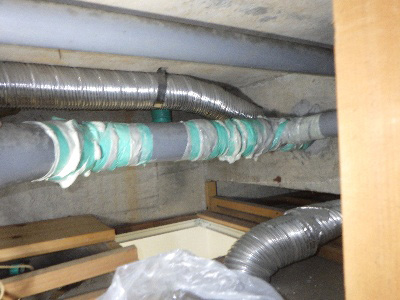

- 4. 鋳鉄管はケレン清+掃モラサンシートインシロック緊結・・底部分は密着張・・ジョイントは上部

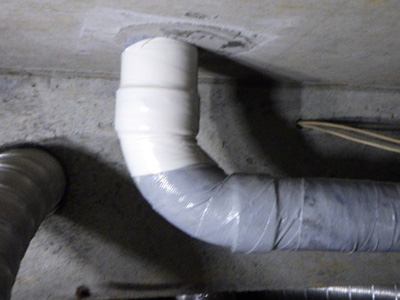

- 5. 塩ビ部分はジョイント部分モラサンシート貼り付けインシロック固定

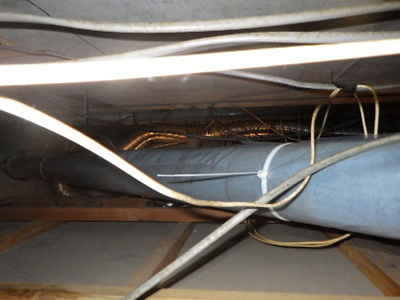

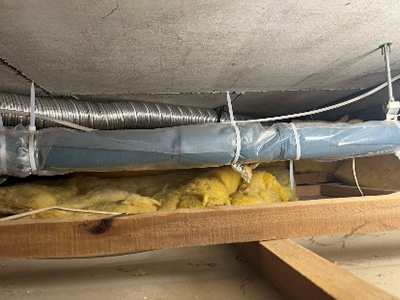

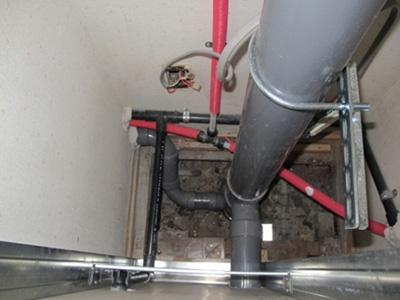

- 6. 天井隠蔽部分外ライニング工事完了
坂ノ上ハイツ 給水・給湯排水管更新工事

発注
坂ノ上ハイツ管理委員会
工事体制
- CM方式 (ピュアCM)
- 設計・工事監理 タク・セツ1級建築士事務所
- 特命受注(見積り合わせ) 有限会社 タク・セツ
- 着工 H22年10月 ~ 竣工 H22年12月
施工参加業者
- 設備工事:株式会社 南電工
- 配管工事:新生冷熱工業 株式会社
工事内容
給排水管工事全面更新工事(全世帯居住環境で)
-
汚水管本管更新
給水給湯管更新完了状況
-

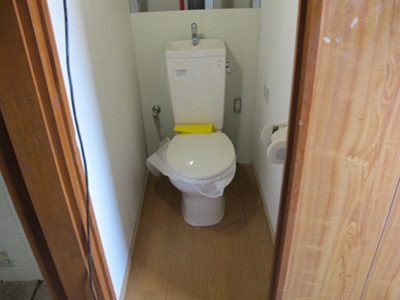

トイレ改修完了状況
(配管更新完了後便器取り換え)
-

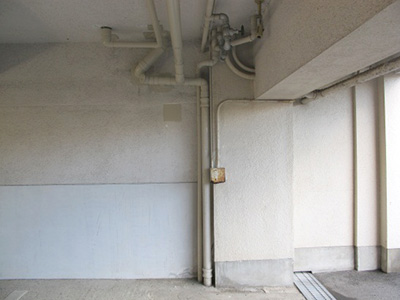

汚水管本管更新
汚水本管への接続
